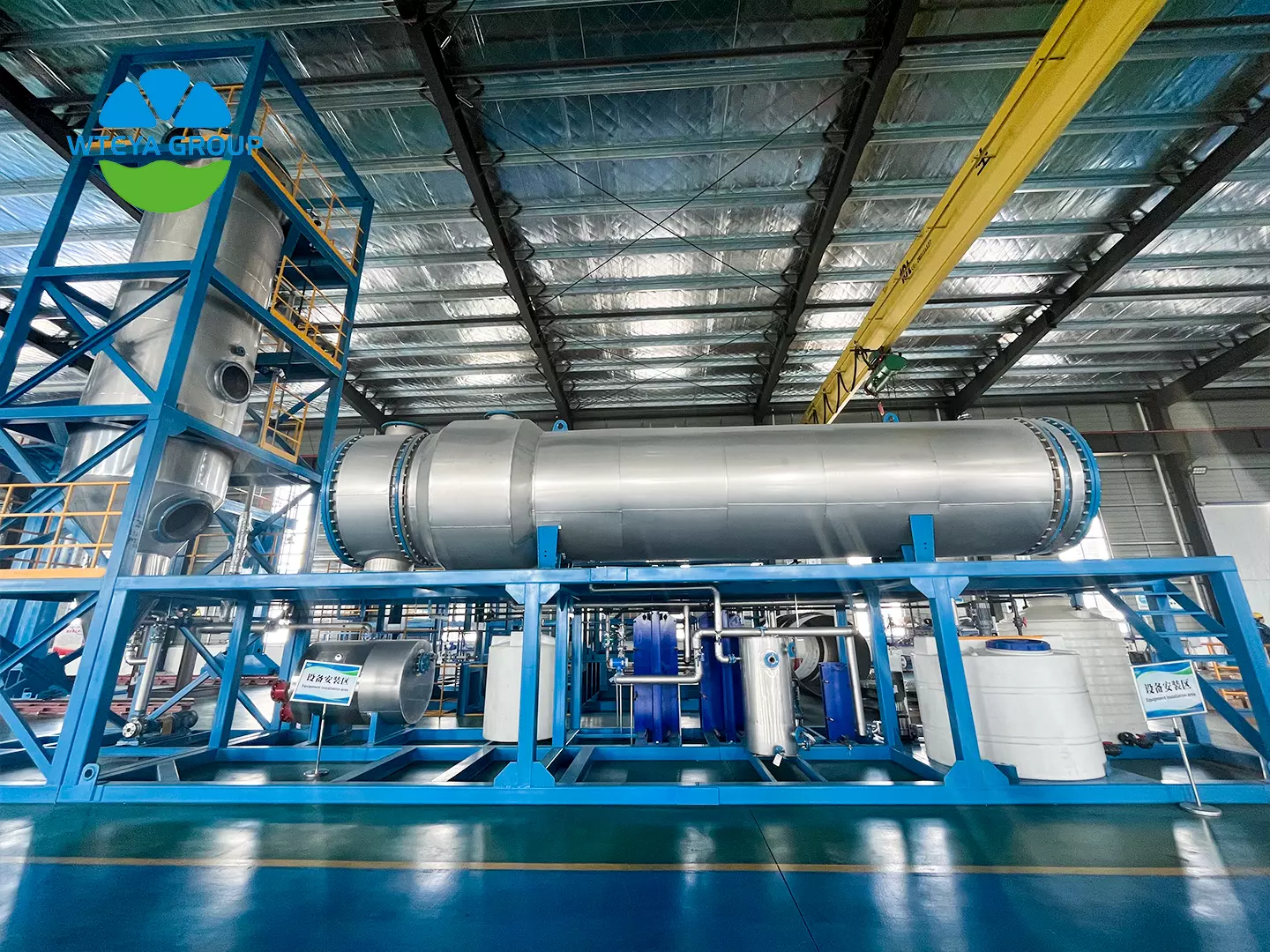

Tidslinje for installation af MVR-fordamper: Hvad kan du forvente

Indkøbsordren er kun begyndelsen på historien. En gang en MVR fordamper ankommer til stedet, bestemmer ugerne efter, hvor hurtigt anlægget omdanner spildevand til destilleret vand - og hvor meget af den tid, der bruges produktivt i stedet for at vente på anlægsarbejder. For de fleste projekter tændt-byggepladsens installations- og idriftsættelsesperiode løber fra to til seks uger, selvom et stortnøglefærdigt system kan strække det til fem til otte uger. At forstå, hvad der driver tidsplanen, er det, der lader en klient planlægge hånden-overdato med tillid.
Noternenedenfor angiver de typiske faser, tallene bag dem og de tre faktorer, der oftest skubber et projekt forbi dets mål.
⏱️ Hvor lang tid tager installationennormalt
Varigheden er for det meste drevet af udstyrs størrelse og omfang. Tre brede bands dækkernæsten alle projekter:
- Kompakte glideenheder (op til 5 t/h) — samlet og testet på fabrikken, og derefter løftet på plads som moduler. Løft, rørføring-op, ledningsføring og idriftsættelse foretagesnormalt i to til tre uger.
- Mellemstore systemer (10 til 30 t/h) — på-installation på stedet tager typisk tre til fire uger.
- Storenøglefærdige projekter (over 30 t/h, eller inklusive en krystallisator og forbehandling) — fem til otte uger eller mere, fordi flere discipliner og flere slips-ins er involveret.
En udskridning-monteret MVR-fordampersystem får det meste af sin hastighed fra fabriksmontering: Jo færre forbindelser der er tilbage til stedet, jo kortere er den kritiske vej.
🔧 Hvad installationen dækker
En typisk sekvens, med den tid, hver fasenormalt har brug for, ser sådan ud:
- Fundamentaccept og udstyrspositionering — 1 til 3 dage.
- Procesrør — føde-, udlednings-, kondensat-, damp- og udluftningsledninger — 3 til 7 dage.
- El- og instrumentledninger — kabellægning, PLC-skabsinstallation og instrumentkalibrering — 3 til 5 dage.
- Vakuumsystem og kompressorjustering — 2 til 3 dage.
- Individuelle udstyrsprøvekørsler — pumper, vakuumpumpe og kompressor, én efter én — 2 til 3 dage.
- Integreret testkørsel og præstationsaccept — typisk en kontinuerlig 72-time præstationstest — 3 til 7 dage.
Hvis en eksisterende bygning genbruges i stedet for at bygge enny, skal du tilføje dennødvendige tid til at fjerne gammelt udstyr, forstærke fundamenter og justere loftshøjden. Disse skjulte elementer er ofte årsagen til, at en tidsplan skrider.
⚠️ De tre faktorer, der forsinker et projekt
Næsten hver sen idriftsættelse sporer tilbage til en af tre årsager, og alle tre kan håndteres, før udstyret afsendes:
- Civil fond parathed. Udstyr, der venter på dets fundament, er den mest almindelige kilde til inaktiv tid. Bekræft fundamenttegningerne under designfasen, og få betonen hærdet inden leveringsdatoen.
- Hjælpeprogrammer på plads. Vand, elektricitet, damp og trykluft skal alle være tilgængelige ved slipsen-i point. Et anlæg kan ikke idriftsættes på en midlertidig levering.
- Site adgang til løft. Bekræft, at kraner og leveringskøretøjer kannå installationsstedet, før modulerne ankommer.
For et system, der indeholder en krystallisator eller et forbehandlingstog, grænsefladerne mellem pakker fortjener ekstra opmærksomhed - det er der, hvor sekvensantagelserne højst sandsynligt er forkerte.
📋 Sådan komprimeres tidsplanen
Tre praktiske tiltag forkorter på-site periode uden at skære hjørner. Først fastsætte den samlede installations- og idriftsættelsesvarighed plus milepælsdatoer i kontrakten så begge sider planlægger den samme kalender. For det andet skal du kræve, at leverandøren sender en professionelt installationsteam og idriftsættelsesingeniører til at blive på stedet i stedet for at rådgive på afstand. For det tredje, har klienten’s egne operatører skygge for idriftsættelsen så de,når accept er godkendt, kan overtage driften uden et hul.
🏆 Hvorfor planlægge installation med WTEYA
WTEYA designer og bygger MVR fordamper anlæg i modulær form, hvor det er muligt, således at fabriksmontage erstatter arbejdskraft på stedet. Vores omfang dækker procesdesign, udstyrsfremstilling, på-installation på stedet, idriftsættelse og ydeevnetest, med et beboerteam ved hånden gennem 72-times acceptkørsel. Mednæsten to årtiers erfaring og mere end 2.000 kunder planlægger vi installationstidslinjen som en del af forslaget - ikke som en eftertanke - så anlægget afleveres på den aftalte dato og kunden’s operatører er klar til at køre det.
🔗 Relaterede ofte stillede spørgsmål
Hvad er leveringstiden for en MVR-fordamper?
Hvilke faktorer driver MVR-fordamperens investeringsomkostninger?
MVR-fordampervedligeholdelse: En praktisk servicetjekliste
Hvor længe holder en MVR-fordamper?
Hvad skal du kontrollere, før du vælger en MVR-fordamperproducent
Planlæg et videoopkald med vores ingeniører for at udforske dine muligheder.
📲 WhatsApp: +86-1800 2840 855
📧 E-mail: info@wteya.com
🌐 Hjemmeside: www.wteya.com
Tidligere: Kan MVR-fordamper-kondensatvand genbruges?
Næste: Ikke mere
